6月6日,在機電公司電力調度室,隨著值班員點擊鼠標,魯寺變電站110千伏母聯開關兩側隔離刀閘勻速自動合閘成功,標志著魯寺站110千伏隔離刀閘系統智能化改造工作按期順利完成。

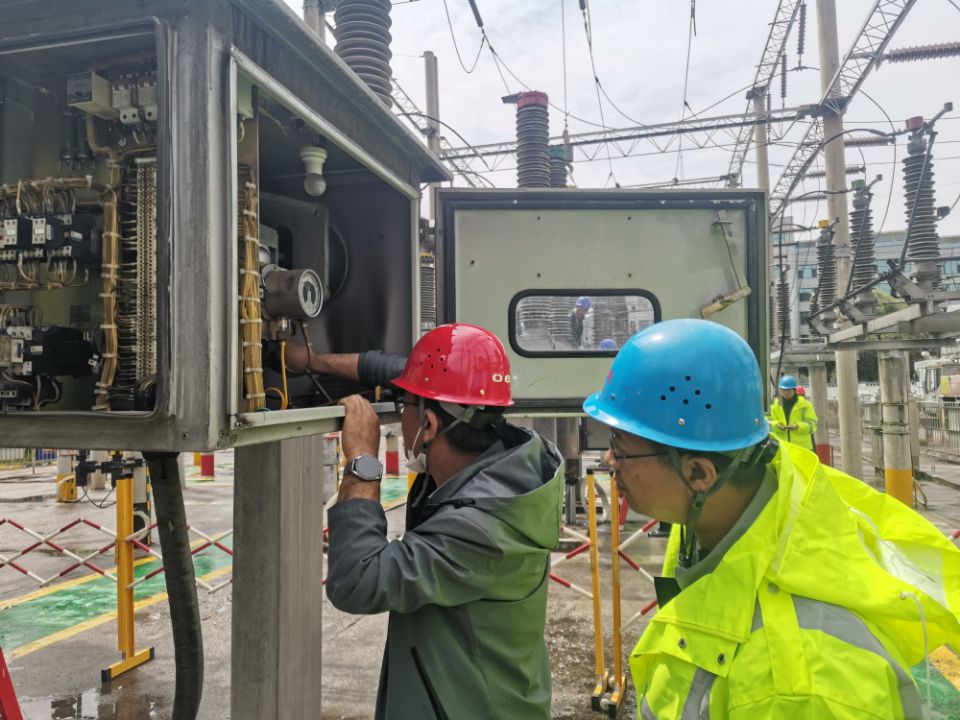

據了解,魯寺變電站作為礦區樞紐變電站,肩負著整個礦區供電重任。本次改造主要對變電站110千伏構架區10臺隔離刀閘操作機構進行智能化升級,更換1臺六氟化硫高壓斷路器。
此次改造施工任務重,工期緊,為確保本次改造施工安全高效完成,該公司科學籌劃,多次和延安供電局溝通,聯系110千伏設備停電事宜,技術專干編制停電應急預案,對電力搶修人員進行應急處置培訓。同時從人員配置、施工項目、備件準備、安全管理等各個環節,強化細節管控,落實責任到人,從內而外全面做好扎實做好改造準備工作。
“此次改造過程點位多,協作人員多,作業環節多,為此,我們預先敷設了二次控制電纜和保護屏柜,將原本7天的工作任務壓縮至5天完成,最大限度的減少設備停電后工作量,盡可能縮短停電時間?!痹摴竟╇娝L(zhǎng)齊延輝介紹到。
改造完成后,魯寺110千伏系統原有的隔離開關手動操作機構均升級為電動操作機構,不僅滿足現場電動、手動“雙套”操作,而且具備調度主站及魯寺子站后臺的“遠控”功能,可安全、準確、可靠地實現無人合閘、分閘動作。
下一步,機電公司將加快“智慧電網”建設步伐,不斷探索智能化技術在電網系統中的實效應用,為黃陵礦業實現高質量發展續航發力。
版權所有:陜西陜煤黃陵礦業有限公司(黃陵礦業集團有限責任公司)
地址:陜西省黃陵縣店頭鎮 郵編:727307 技術支持:黃陵礦業信息中心
Copyright(C) 2011 Huangling Mining Group E-mail:txzx@hlkyjt.com.cn
陜公網安備61063202000102號
陜ICP備案05006082號
