“您好,我是陜西黃陵發電有限公司(印池電廠)值長馬利,現在印池電廠1號機組負荷660MW,機組各參數正常,運行穩定,申請進入168h滿負荷試運,請網調批準。”
“同意印池電廠1號機組進入168h滿負荷試運。”

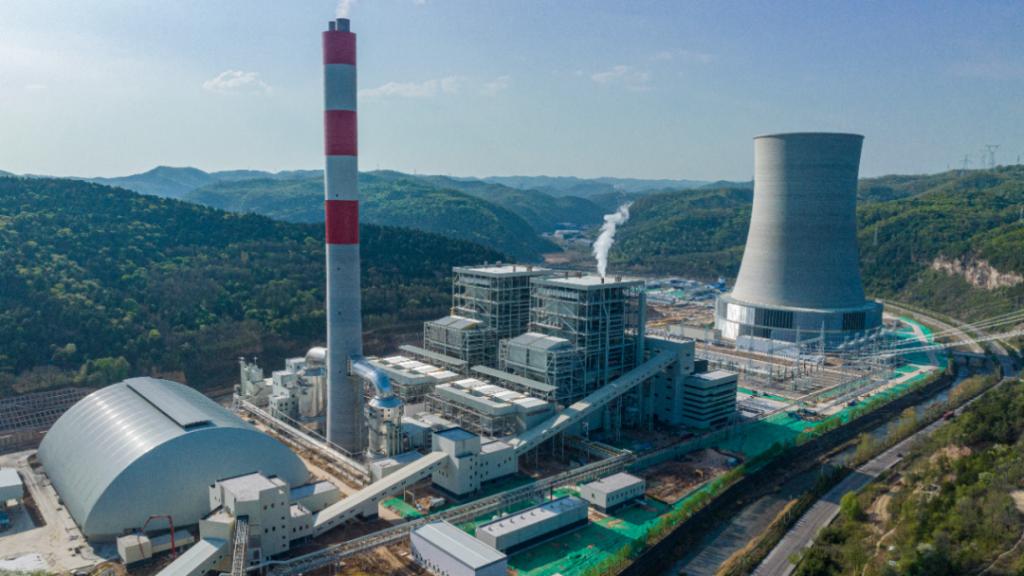

一段簡單的對話,承載著所有黃陵發電人多年來的艱苦奮斗和豪情壯志,意味著黃陵發電人700多個日日夜夜的默默堅守和無私奉獻即將修成正果。

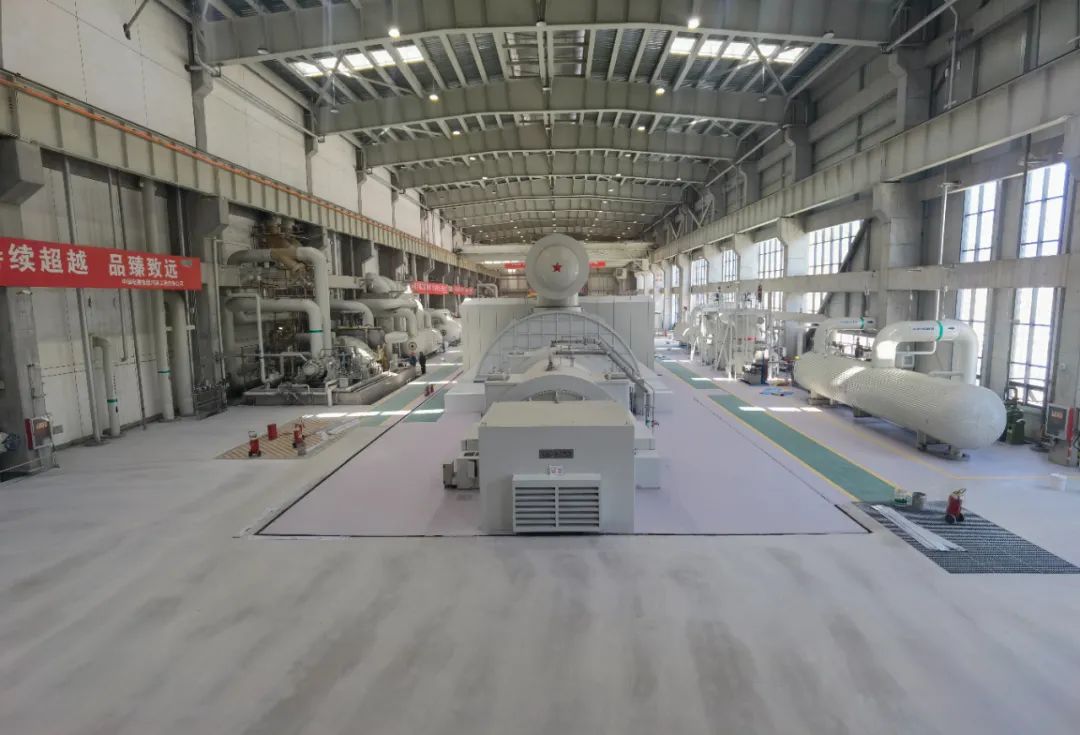

5月12日23:00,1號機組負荷穩定至660MW,經過全面檢查,各項指標及運行參數穩定,機組保護投入率100%。
5月13日00:02分,2×660MW電廠項目1號機組正式進入168h滿負荷試運階段。
自4月20日1號機組首次并網成功以來,黃陵發電公司立即組織各專業工作小組全力推進168h滿負荷試運前的各項準備工作。按照《火力發電廠調試技術規范》要求,先后順利完成了負荷擾動、一次調頻、AGC、AVC、CCS優化、RB等十幾項試驗,各項運行參數、能耗指標均達到設計水平。
168h滿負荷試運前,施工、調試、生產、監理、建設單位再次按照《機組進入滿負荷試運條件檢查表》《機組整套啟動試運條件檢查表》逐項對各所有條件進行了梳理檢查,并簽字確認。試運期間,各專業小組人員進行24小時輪流值班,隨時協調解決試運期間相關問題,全力保障1號機組順利通過168h滿負荷試運。
同日,該2×660MW電廠項目2號機組于06:00順利完成鍋爐蒸汽吹管工作。本次吹管正式吹掃121次,其中再熱器第114、115次連續打靶合格;過熱器第120、121次連續打靶合格,吹管系數符合吹管導則要求,吹管效果良好。標志著2號機組已進入投產發電的沖刺階段,更加堅定了全體干部職工對“雙機雙投”的信心和決心。
版權所有:陜西陜煤黃陵礦業有限公司(黃陵礦業集團有限責任公司)
地址:陜西省黃陵縣店頭鎮 郵編:727307 技術支持:黃陵礦業信息中心
Copyright(C) 2011 Huangling Mining Group E-mail:txzx@hlkyjt.com.cn
陜公網安備61063202000102號
陜ICP備案05006082號
