“1號舊變壓器兩側線纜已經拆除完畢,等待起吊。”10月13日,在機電公司定周35千伏風井變電站,技術人員將運行了16年的變壓器及配套設施悉數拆除,取而代之的是容量更大、安全性及智能化水平更高的新型變壓器,為礦井安全用電夯實基礎。
定周變電站于2007年建成投運,單臺變壓器額定容量為16000KVA,主要為一號煤礦三號風井風配套用電設施提供電能。隨著近幾年礦區生產規模不斷擴大,井下生產用電負荷不斷攀升,加之智能化技術在供電系統的應用逐漸成熟,定周變電站現有變壓器各項技術指標已難以滿足礦井日常用電需求,變壓器增容及智能化升級改造勢在必行。
據悉,本次定周變電站升級改造包含電氣工程與土建工程兩部分,計劃工期32天。電氣工程部分主要是對現有變壓器進行升級,更換容量為20000KVA的新變壓器,新增兩套充氮滅火和色譜在線裝置、5臺10kV開關柜,更換2臺10kV進線斷路器、1臺備用斷路器、6臺電流互感器,并在變壓器上新安裝一套有載調壓控制器及遠方測溫裝置,完善配電裝置二次回路系統。土建工程部分將主變壓器基座、防火墻、電纜溝、事故油池、注氮滅火器基礎等進行修繕改造。
此次變電站智能化改造工程整體施工難度大、工期緊、作業面廣、停電操作多、涉及專業多。如何保障施工現場安全和供電系統穩定運行,是此次增容改造項目面臨的重要問題。

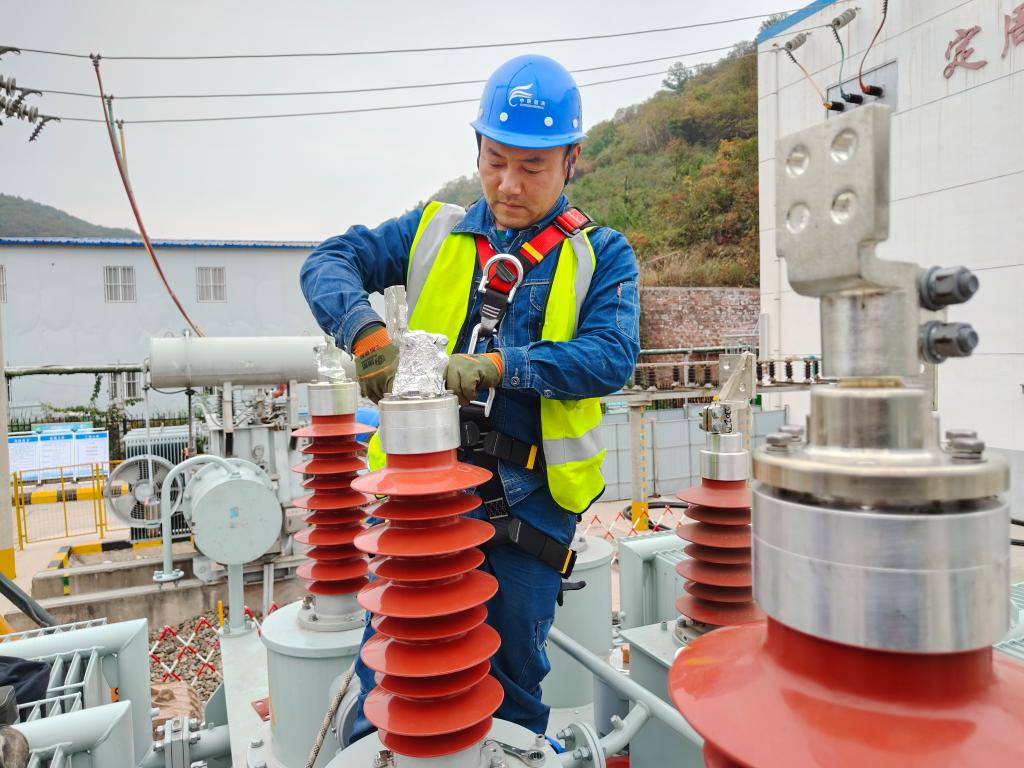

為確保智能化改造工作順利完成,該公司加強安全文明施工,把好現場安全管理關。施工前,技術人員通過實地勘查,針對施工過程中可能出現的安全風險,制定應急預案和安全風險管控措施。在作業中,要求工作人員嚴格執行停送電安全技術措施,落實到崗到位及“同進同出”制度。同時加強施工人員安全培訓力度,提高技術專責及一線操作人員安全防范意識,在停電期間實施“一停多用”原則,最大限度避免重復停電,縮短停電時間,以保障施工期間人員安全及電網系統穩定運行。
“在完成定周變電站改造項目后,我們將繼續推進魯寺110kV變電站及花家莊35kV變電站升級改造和電網隱患排查治理工作,確保電網系統安全可靠運行,為礦區‘智慧電網’建設注入新動能。”該公司供電所所長齊延輝介紹到。
版權所有:陜西陜煤黃陵礦業有限公司(黃陵礦業集團有限責任公司)
地址:陜西省黃陵縣店頭鎮 郵編:727307 技術支持:黃陵礦業信息中心
Copyright(C) 2011 Huangling Mining Group E-mail:txzx@hlkyjt.com.cn
陜公網安備61063202000102號
陜ICP備案05006082號
