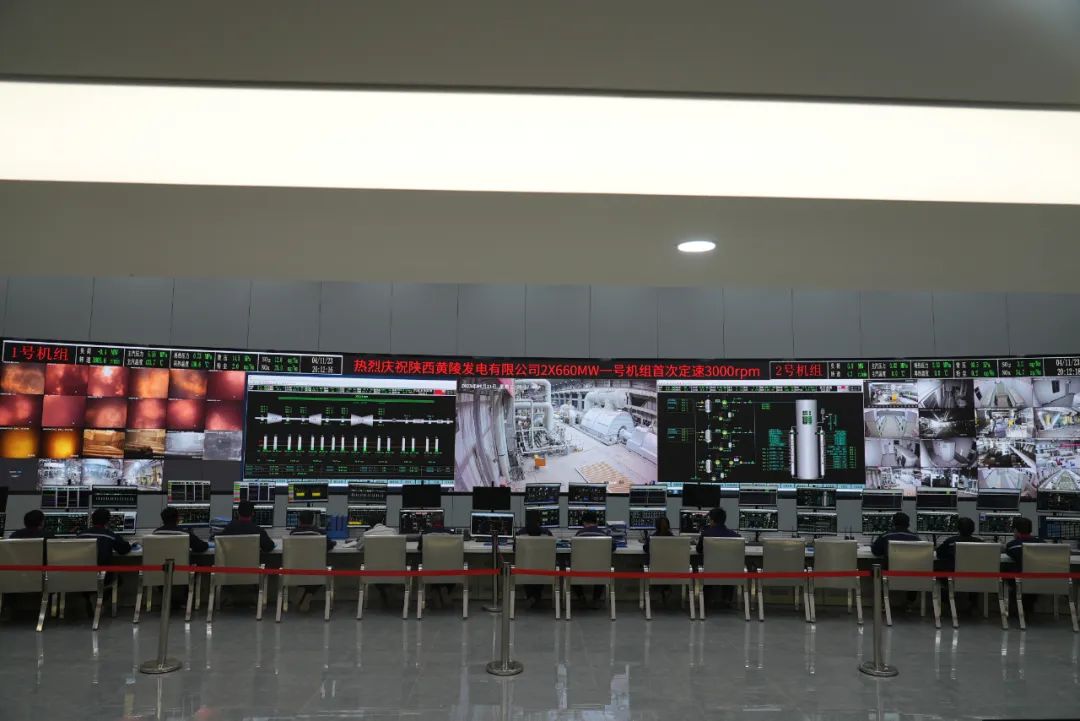

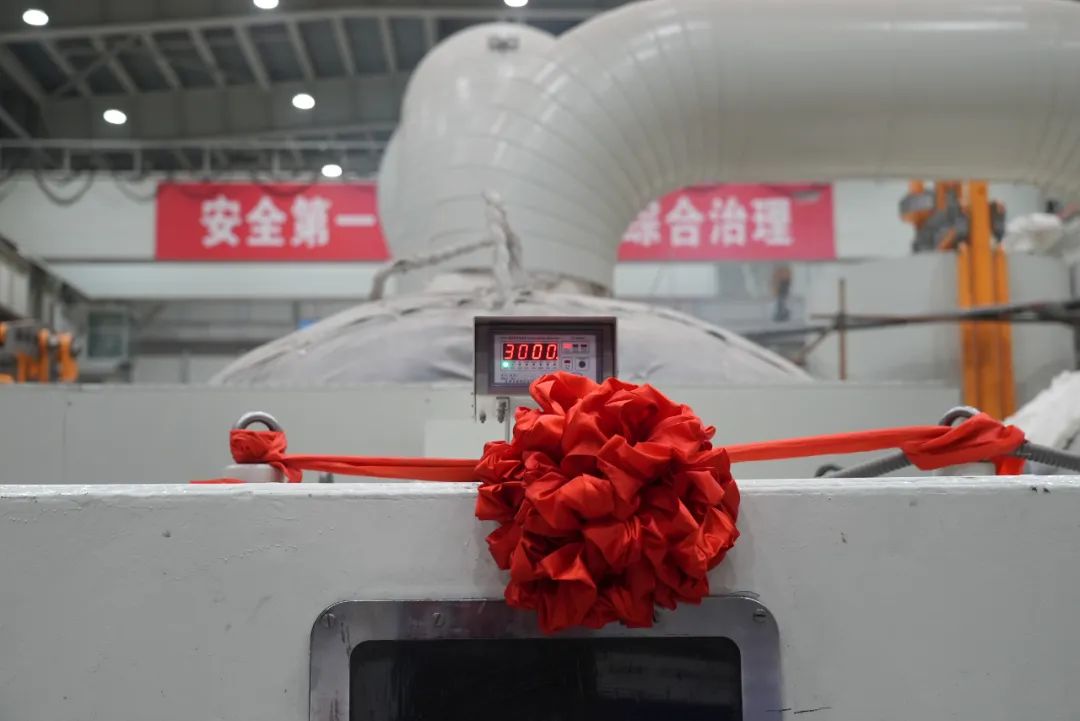

4月11日19時58分,黃陵發電公司2×660MW電廠項目現場傳來喜訊,1號機組汽輪機沖轉一次成功,達到額定轉速3000rpm并成功定速,機組振動優良,各項指標穩定。這是繼1號機組鍋爐點火吹管一次成功、1號機組啟委會順利召開之后實現的又一重大里程碑節點,為下一步并網發電奠定了堅實基礎。
“一定要按照規定控制好主汽溫度和壓力,嚴格按照操作規程的規定進行沖轉,大機各保護必須投入,監盤人員要對軸瓦振動、溫度、油溫等參數實時監視,發現問題及時調整,確保一次性成功定速3000rpm?!痹摴究偨?jīng)理劉海東在安全交底會上強調道。
在汽輪機沖轉過程中,現場作業人員通過開展現場條件確認、聯合檢查、實時記錄、認真檢查汽輪機大軸振動及異音等專業操作,在經過連續盤車4小時后,15時45分汽機掛閘,主汽壓力達到6.0MPa、主汽溫度達到370℃,達到?jīng)_轉要求,具備沖轉條件。經過運行人員適時調整,穩定操作,在500r、1500r、2350r定速實驗觀察過程中,各項指標及機組平穩運行,最終汽輪機達到轉速3000rpm后成功定速,各項指標優良,均滿足技術規范的要求。
汽輪機沖轉定速是機組整套試運過程中的一項重要環節,為保證1號機組汽輪機沖轉一次成功,黃陵發電公司精心組織,周密部署,每天組織召開由各相關部門、施工單位、監理單位、調試單位專業人員參加的整套啟動推進會,反復梳理、協調解決影響整套啟動的問題,列出時間表,制定任務書,研究制定沖轉方案,對汽輪機沖轉過程中需要注意的事項和安全措施進行詳細交底與培訓。
此次1號機組汽輪機的成功定速,充分展示了參建人員扎實的業務實力與優良的工作作風。接下來,黃陵發電公司全體干部職工將以更加飽滿的激情,再接再厲,為下一步1號機組并網及168h試運做好充分準備。
版權所有:陜西陜煤黃陵礦業有限公司(黃陵礦業集團有限責任公司)
地址:陜西省黃陵縣店頭鎮 郵編:727307 技術支持:黃陵礦業信息中心
Copyright(C) 2011 Huangling Mining Group E-mail:txzx@hlkyjt.com.cn
陜公網安備61063202000102號
陜ICP備案05006082號
