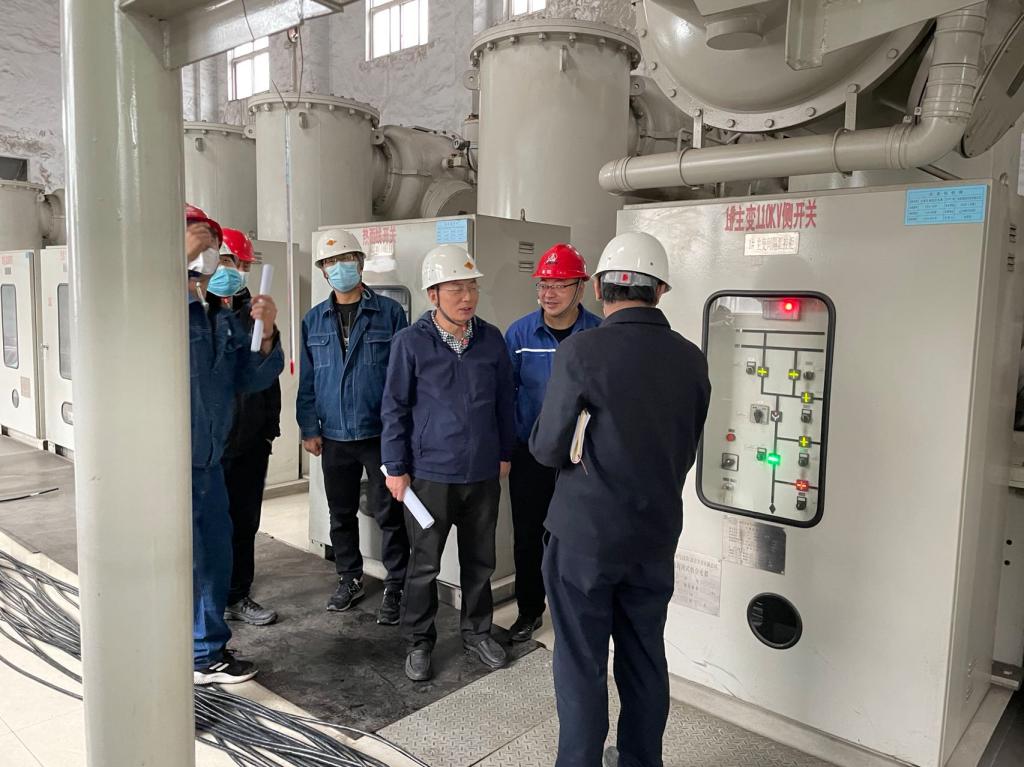

三月初,黃陵發電公司2×660MW項目啟備電源引接進入部署啟動階段。
本期整套改造利舊原二期1#主變出線間隔作為啟備變110kV出線間隔,原間隔電流互感器變比太小無法滿足實際需求,需更換原 1#主變出線間隔 GIS 成套電器內斷路器兩側電流互感器線圈、吸附劑、密封圈,并將普通接地開關更換為快速接地開關。同時室外部分新增線路電壓互感器、氧化鋅避雷器及電纜終端。新增1面110kV線路保護測控屏,布置在二期電子間預留屏位及相應的二次控制電纜敷設、接線及保護控制調試工作。
在加快工程進度的情況下,公司著力加強質量管理,工程開工前完成了質量管理策劃,制訂了整體控制質量目標,并層層分解到設計質量目標、設備質量目標、建筑施工質量目標、安裝施工質量目標、調試質量目標、項目文件與工程檔案管理目標、生產準備管理目標和生產考核期的質量管理目標。
結合工程控制質量目標,黃陵發電公司完善了《新技術應用示范工程實施計劃》,制定下發《2×660MW項目啟備電源工程實施方案》,規范了本工程應執行的國家標準及與電力有關的行業標準,確定了質量管理工作原則,嚴格控制,做到了“樣板引路”,從而保證了整個工程的基礎標準和驗收標準。
隨著交叉作業的大面積展開,公司認真檢查了各施工單位制訂的施工現場成品保護的管理辦法和現場實施措施,加大了成品保護力度,避免了現場二次修復事件。
截至目前,原定八日的停電計劃作業在五天內順利結束。二期110kv GIS改造一次、二次施工引接工作,架空線路施工敷設已全部完成。
版權所有:陜西陜煤黃陵礦業有限公司(黃陵礦業集團有限責任公司)
地址:陜西省黃陵縣店頭鎮 郵編:727307 技術支持:黃陵礦業信息中心
Copyright(C) 2011 Huangling Mining Group E-mail:txzx@hlkyjt.com.cn
陜公網安備61063202000102號
陜ICP備案05006082號
