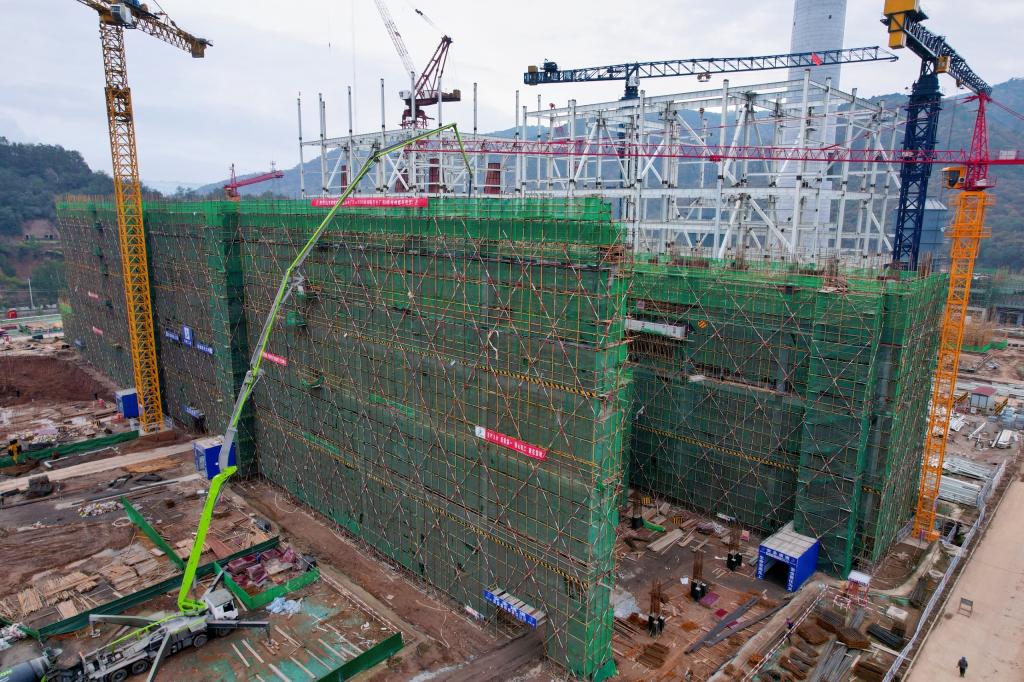

10月23日,隨著最后一罐混凝土的澆筑完成,黃陵礦業2×660MW電廠項目#1、#2號主廠房A排結構順利到頂。
該電廠項目主廠房建筑總長157.5米,寬34米,高35.7米,自2021年6月25日出零米至A排到頂歷時120天。作為整個電廠的核心建筑之一,其結構設計復雜、施工難度大,而且大部分施工作業屬于高空、交叉作業,整個工程始終處于緊張的施工狀態,期間又面臨鋼材原材料漲價導致設備供貨不及時、連續降雨等多重考驗。
為確保主廠房結構到頂節點目標按期實現,黃陵發電公司堅持“方案策劃先行,末端問題前置,過程動態控制”的原則,精心策劃,科學組織,多次召開專題會議,及時協調解決施工過程中出現的問題,合理調整施工工序、加快施工進度,安全、高效、優質地完成了主廠房A排結構施工任務。
此次主廠房A排結構工程到頂為后續主廠房封閉創造了良好條件,對項目整體進度有著重要里程碑意義。與此同時,10月24日,鍋爐補給水處理室也實現結構到頂,為后期機組化學制水、#1機組鍋爐水壓試驗奠定了良好的基礎。下一步,黃陵發電公司將繼續發揚攻堅克難、只爭朝夕的實干精神,精心組織,再接再厲,確保實現2022年底雙機雙投目標,為黃陵礦業公司做大做強電力產業做出應有的貢獻。(李發波 嚴灝)
