“今日,邊坡支護工程截水溝混凝土澆筑完成40方,護面墻漿砌石砌筑完成300方,A型骨架混凝土開槽完成30方,骨架開槽挖土方完成30方,臨建工程基坑灰土回填完成704方,獨立基礎模板安裝完成56個,環形道路水穩攤鋪完成200米,混凝土面層完成170米,給水管道開挖完成120米,基底處理完成120米.........”每天,店頭電廠籌建處利用微信群,及時與施工單位、監理單位核對工作量,主動作為,快速推進2×660MW電廠項目建設。
未雨綢繆,做細管理
“開工伊始,依據施工總平面圖對現場平面劃分責任區域,按照‘大格套小格’的思路,策劃完成現場施工總平面和水、電、通信、大型機械、現場道路等總平面布置?!背?wù)副主任賀曉濤介紹道。
將現場作為一個大方格,將各分項工程、臨建區域等作為6個小方格進行平面策劃。各專業圍繞“小方格”細化區域平面布置,明確安全、技術、質量責任人,制定施工質量監測、物料碼放等標準,區域內設置安全警示牌、宣傳標語。
加強溝通,做好工序

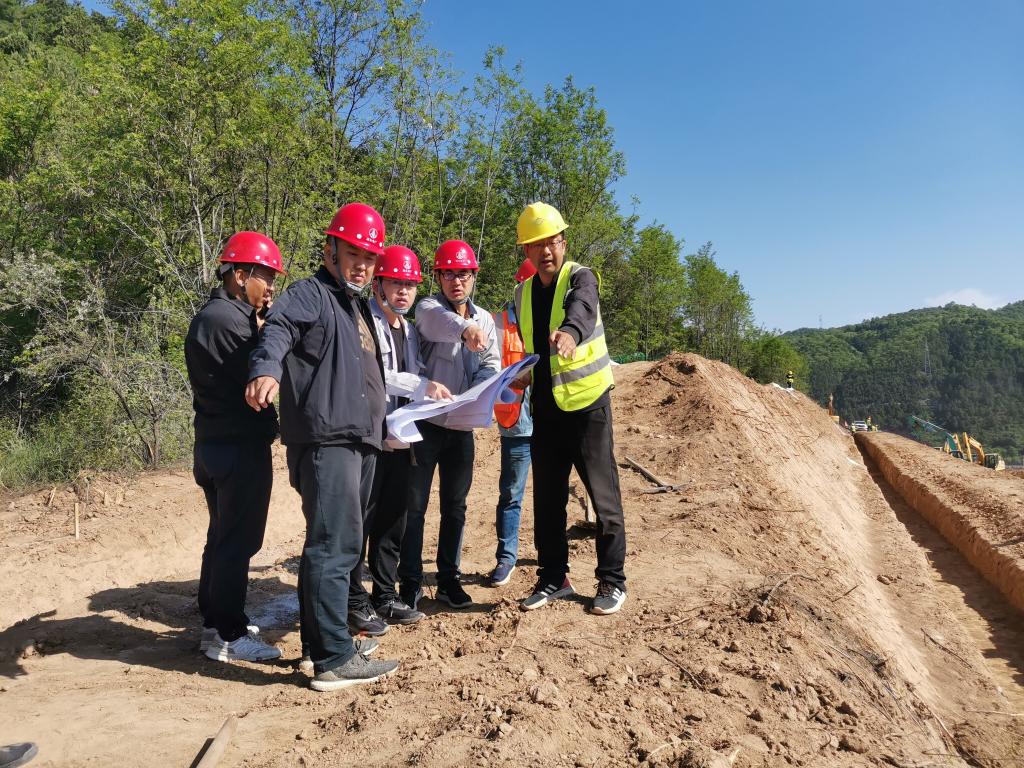

“在基礎施工階段,加強與西北電力設計院溝通,全面考慮圖紙需求。一起與施工單位、監理單位細致研究技術方案、安全措施、環保措施、施工工序,合理控制施工流程,同步完成地下管網的施工,避免重復開挖。”總工程師劉海洋說道。

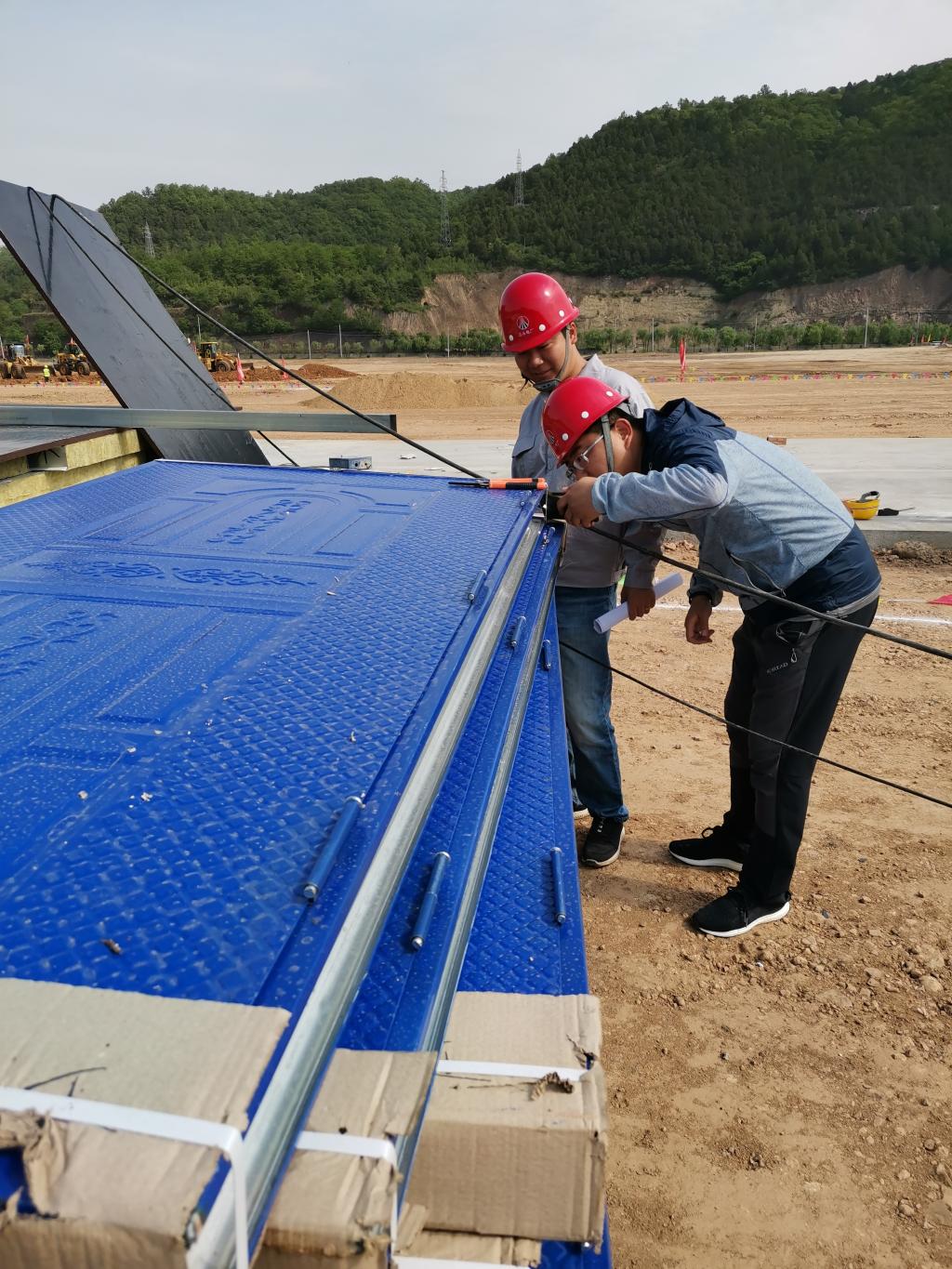

尤其是邊坡支護工程,具有施工難度大、危險性高、精度要求嚴格、施工工期緊等特點。該處與施工單位、監理單位一起,提出高邊坡錨索施工方案,提前做好各項準備工作,避免與漿砌石護面墻和拱形混凝土骨架支護的相互影響,對錨索施工排架的搭設進行規范化管理,設置排架連墻件、掃地桿、斜支撐等措施,實現了搶抓節點的工作目標。
監督到位,狠抓落實
“目前,參與建設的施工單位人員多、分散廣,疫情防控面臨著巨大的考驗。門衛每天對進入施工場地的全體人員身體狀況進行監測,確保全覆蓋、不遺漏,同時要求施工單位制定疫情防控管理辦法,將各項疫情防控工作下沉,確保各項舉措落實到位?!备笨偣こ處熇畲汗庹f道。
進場伊始,組織編制了《創建省級文明工地管理辦法》等各項安全管理制度,明確安全管理職責,清晰安全設施標準,分階段制定文明施工標準,力求做到一次成型,不返工、不重復、不浪費。
在環境保護方面,為了控制揚塵,對土地根據裸露時間及用途,采用灑水車定時灑水、密目網覆蓋等方法分別處理;場內出入口通道設置霧炮車,沖洗來往車輛;場內道路采用永臨結合硬化,實行人車分流,既能保證施工車輛順利通行,又能保證人員安全。
建設不停歇,攻堅正當時。奮進的戰鼓已經擂響,店頭電廠籌建處將以只爭朝夕的緊迫意識,不負重托、不辱使命,勇于擔當、主動作為,為助力黃陵礦業公司“二次騰飛”交上一份滿意的答卷?。ê紤c博)
版權所有:陜西陜煤黃陵礦業有限公司(黃陵礦業集團有限責任公司)
地址:陜西省黃陵縣店頭鎮 郵編:727307 技術支持:黃陵礦業信息中心
Copyright(C) 2011 Huangling Mining Group E-mail:txzx@hlkyjt.com.cn
陜公網安備61063202000102號
陜ICP備案05006082號
