連日來,黃陵發電公司統籌推進疫情防控和項目建設,切實做到疫情防控不松懈,項目建設不停步,跑出了項目建設“加速度”。
走進2×660MW電廠項目施工現場,機器轟鳴不斷,車輛穿梭往來,項目作業面上各個崗位的施工人員在做好個人防護的同時,正在井然有序地進行作業。

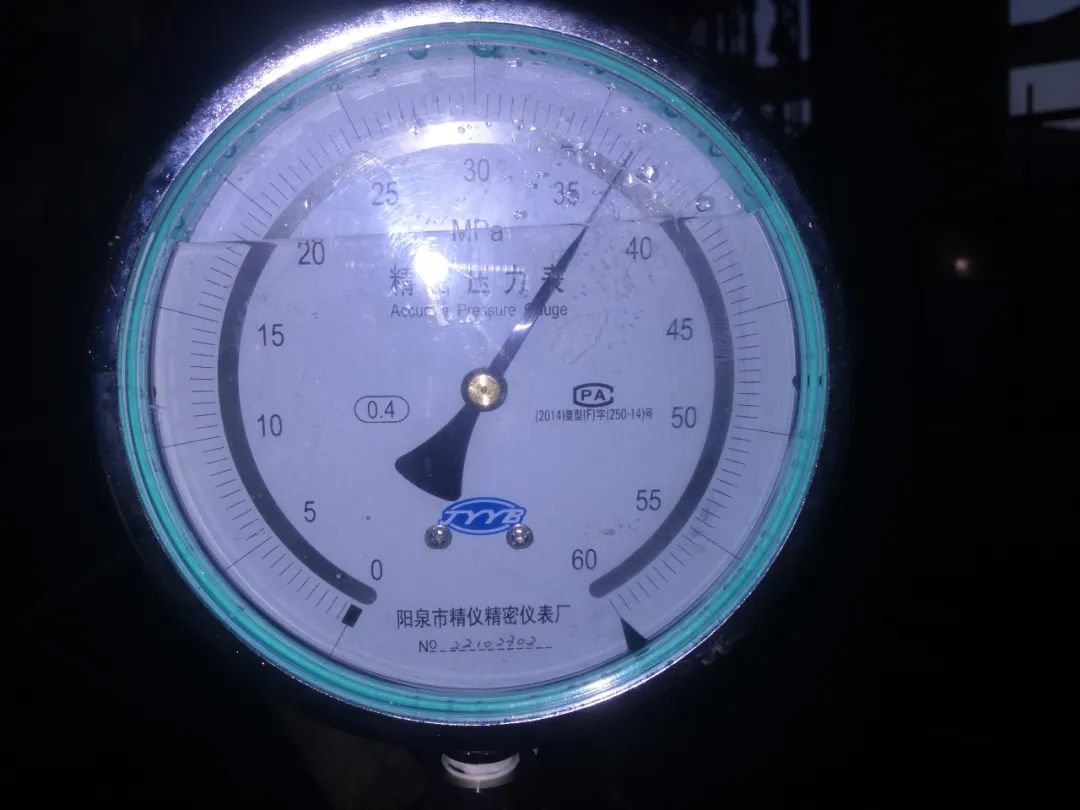

11月26日,2號鍋爐水壓試驗一次成功。
“與1號鍋爐相比,2號鍋爐水壓期間已進入冬季,11月份晝夜溫差大,夜間溫度低至零度以下,因此,我們除了關注設備安裝、焊口焊接質量外,還要格外關注水壓期間環境溫度及上水溫度,水壓試驗后的鍋爐放水防凍也是一項重點工作?!痹摴竟こ碳夹g(shù)部王鵬介紹道。
為確保此次水壓試驗一次成功,黃陵發電公司積極協調投運老廠來汽,加熱鍋爐上水溫度,給鍋爐分布裝設臨時暖風機、汽暖,伴熱帶伴熱外漏管道等多種措施,保證上水溫度及環境溫度達到要求,有效避免低溫造成的管道受凍。
據悉,2號鍋爐受壓焊口44114道,承壓焊口探傷一次合格率 99.83%。水壓試驗成功是該工程2號鍋爐又一個重要里程碑節點,標志著2號鍋爐本體及管路系統安裝工作基本結束,為后續酸洗吹管等工序創造有利條件。

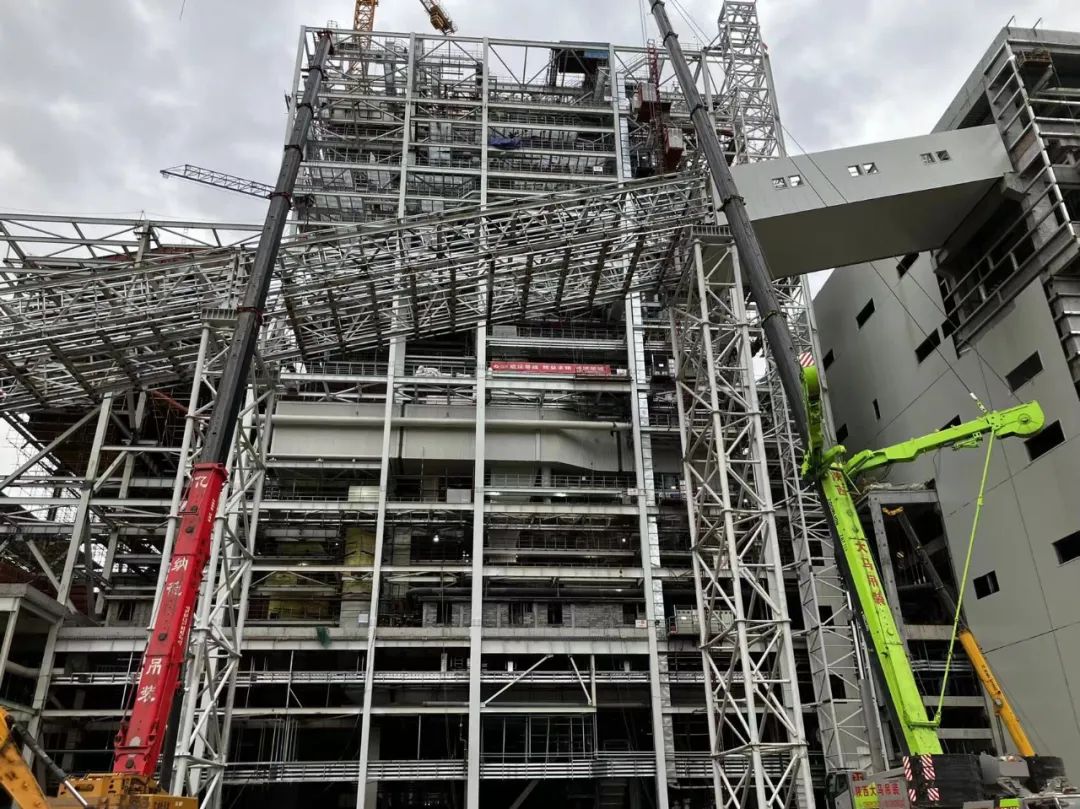

11月28日,廠內輸煤系統實現全線貫通。
“輸煤系統是保障機組燃煤供應的運輸線,是電廠發電系統運轉的生命線,是直接制約電廠能否順利投產的關鍵環節,對項目按期投產有著極其重要的意義?!?/p>
廠內輸煤系統由帶式輸送機和輸煤棧橋組成,帶式輸送機總長為1085.8米,輸煤棧橋總長248米,采用樁基礎、立柱及桁架鋼結構設計,投產后每小時上煤量為1000噸。
黃陵發電公司廠內輸煤系統全線貫通,標志著輸煤系統設備安裝進入全面沖刺階段,為后續的鍋爐點火、吹管等工作順利開展提供了有力保障。

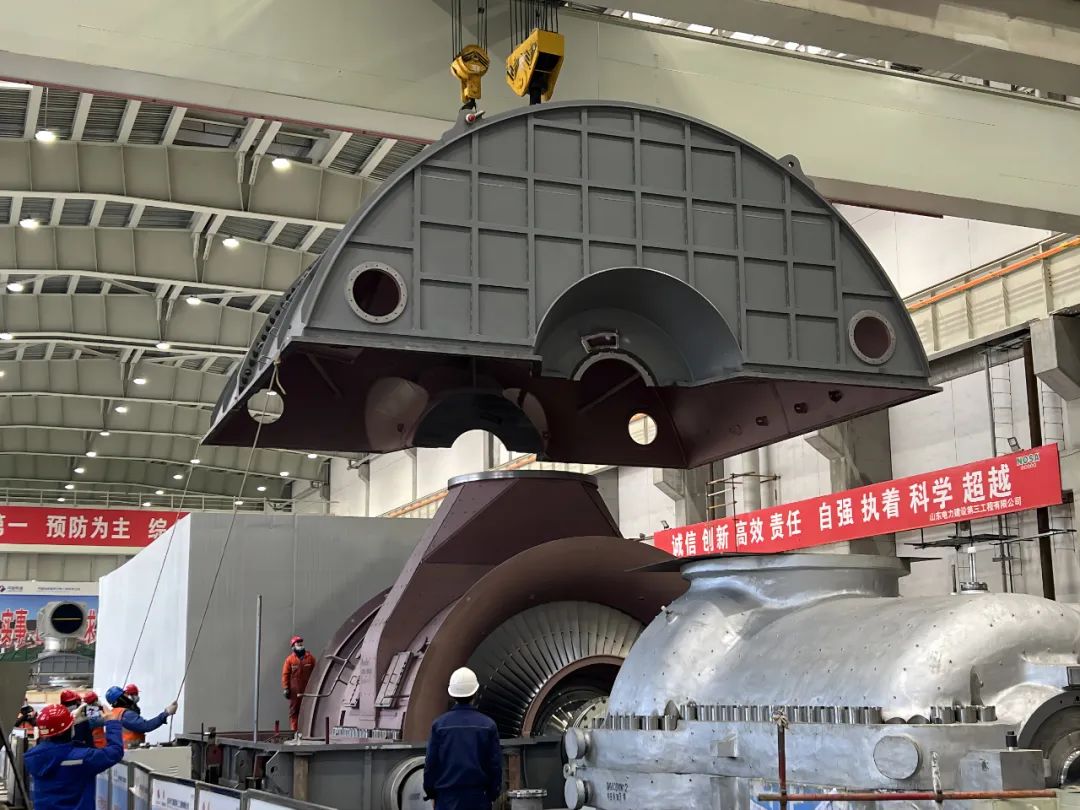

12月1日,2號汽輪機一次扣缸成功。
2號汽輪機歷時49小時一次扣缸成功,這是繼發電機轉子穿裝、鍋爐水壓試驗成功后,2號機組實現的又一重要里程碑節點。
11月29日早上9點,扣缸工作正式開始,扣缸期間,施工人員對每道工序、每個環節做到精益求精,監理人員全過程旁站監督,在全體參建人員的高度配合下,隔板、軸承、轉子及缸體等部件精準吊入汽缸內。經過49小時的連續奮戰,12月1日10時26分,汽缸蓋嚴絲合縫地扣在汽缸上,標志著2號機組汽輪機扣缸順利完成。
2號汽輪機扣缸順利完成,為后續機組調試、整套啟動奠定了堅實的基礎。
當前,已進入沖刺年度各項任務目標的關鍵時期,黃陵發電公司將壓實工作責任,明確工作時限,全力以赴推動項目建設提速提質提效。
版權所有:陜西陜煤黃陵礦業有限公司(黃陵礦業集團有限責任公司)
地址:陜西省黃陵縣店頭鎮 郵編:727307 技術支持:黃陵礦業信息中心
Copyright(C) 2011 Huangling Mining Group E-mail:txzx@hlkyjt.com.cn
陜公網安備61063202000102號
陜ICP備案05006082號
