4月15日,公司副總經理劉建偉到機電公司西峪110千伏變電站檢查指導變壓器擴容改造工作,公司相關部室、機電公司、建安公司相關人員陪同。
據了解,西峪110千伏變電站擔負著礦區二號煤礦和雙龍煤業生產用電。隨著二號煤礦、雙龍煤業開采面的不斷延伸,用電負荷驟增,該變電站原有的40000千伏安變壓器已無法滿足礦區生產需要。為進一步提高供電可靠性,機電公司未雨綢繆,聯合相關部門技術人員對變電站運行狀態進行綜合分析,制定了變壓器增容改造計劃,將其主變擴增為63000千伏安。

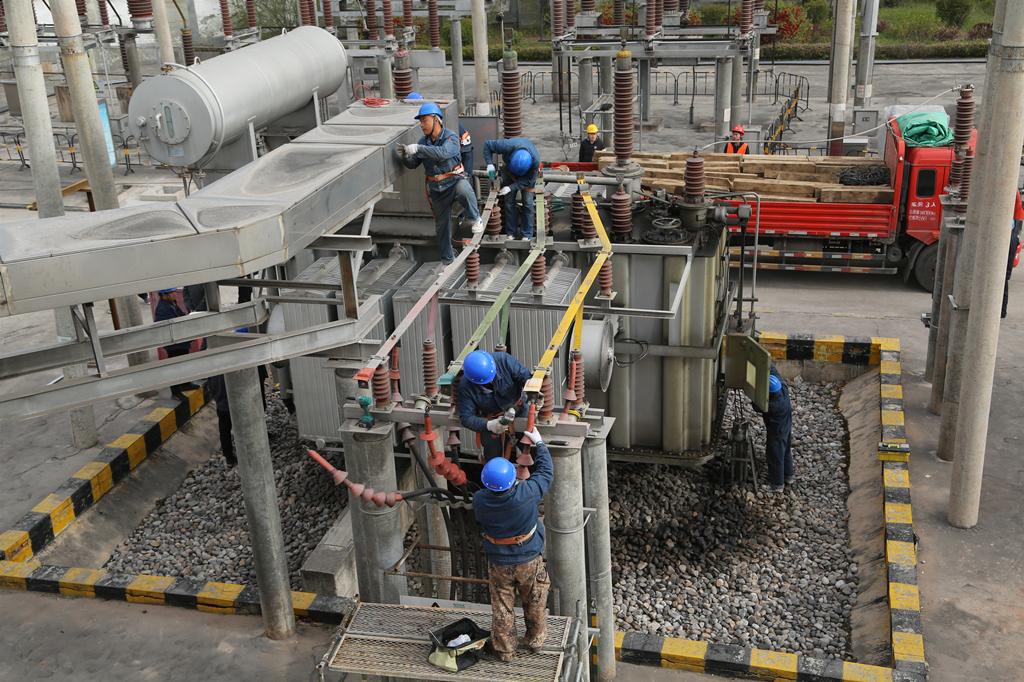

4月15日清晨,西峪110kV變電站擴容改造工程迎來第一次重要的計劃停電,施工期間因該站無備用變壓器,僅一臺主變壓器繼續維持運行,在停電拆除更換1號主變壓器的同時,2號主變壓器繼續工作,保障二號煤礦和雙龍煤礦地面及井下的部分供電。
在改造現場,劉建偉提出三點要求:一是要強化安全監管。要加強現場施工人員、環境、設備的安全監管,嚴格落實現場施工安全措施,在確保安施工質量和安全供電的前提下,盡可能縮短停電時間,盡快恢復生產。二是要狠抓工程質量。西峪變電站擴容改造關系著二號煤礦和雙龍煤業生產用電,現場施工要嚴格按照擴容改造施工方案的總體要求,認真落實各項技術措施,高質量組織施工,同時要強化重點部位、重點環節、重點時段的質量監督與檢測,確保工作質量。三是要搶抓工程進度。落實擴容工作計劃要求,加強與二號煤礦和雙龍煤業溝通協調,倒排工期,按照定時限、定措施、定責任人的原則,一項一項抓好工程進度,確保擴容改造快速高效完成。
據悉,為配合本次擴容改造工作,二號煤礦、雙龍煤礦提前部署安排,在施工期間全部停產檢修,全力配合此次擴容改造工程的順利進行。
作為施工監管方,機電公司為保證本次停電施工期間礦區的供電安全,多次召開專題會議,就改造停電期間的安全措施、事故預想、應急措施等進行了全方位預判,編制了詳細的停電計劃、施工安全組織措施、應急預案及人員分工,保障施工順利進行,力保停電施工期間的供電安全。(趙潔 秦勇)
版權所有:陜西陜煤黃陵礦業有限公司(黃陵礦業集團有限責任公司)
地址:陜西省黃陵縣店頭鎮 郵編:727307 技術支持:黃陵礦業信息中心
Copyright(C) 2011 Huangling Mining Group E-mail:txzx@hlkyjt.com.cn
陜公網安備61063202000102號
陜ICP備案05006082號
